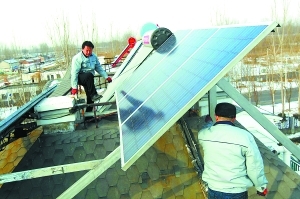

任凯家屋顶上布满了太阳能薄膜和多晶硅电池。
任凯希望收购电价能涨到1元。
合上并网微断开关,标志着任凯家的发电站正式向国家电网[微博]卖电。
一度四角 自己发电卖给国家
信息时报讯 居民可以自己发电、卖给国网?可以。
据《北京晚报》报道,今年41岁的北京居民任凯,经过三个月的忙碌,把自己家的屋顶改造成了一座不光可以发电,还能把电卖给国家电网的“微型发电站”。他的屋顶发电项目“学名”叫做“分布式光伏屋顶发电”,通俗地说,就是在屋顶和房间玻璃(1614,-24.00,-1.47%)上安装太阳能电池来发电。1月25日,这个项目完成与国家电网的发电并网工作,开始正式向国网“卖电”。
任凯的这个创业项目打破了国家卖电、居民买电的传统用电模式。
能卖多少钱?
一天7度电能赚两块八
1月25日是任凯正式发电的第一天。上午,位于北京顺义区北小营镇水色时光二区的任凯家被挤得水泄不通。他的家是一座联排别墅的中间一栋,地上三层外加半层阁楼,南面阳台的玻璃外墙上和屋顶上布满了太阳能薄膜和多晶硅电池。
在一层门厅,墙面上并排装着两个电表。国家电网工作人员介绍,左边的电表用来计量并网后并入北京电网的发电度数,右边的电表是一块普通的居民用电电表,计量和显示任凯家的实际用电度数。

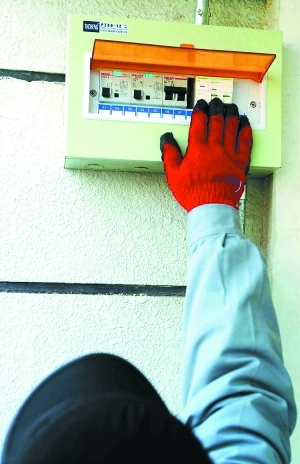

10点,任凯家三层北面的露台上,国家电网的并网现场总指挥通过步话机与一层工作人员确认所有环节都准备就绪后,一声令下,头戴安全帽的工作人员合上了并网微断开关。这个简单的动作,标志着任凯在自家屋顶建造的微型太阳能发电站正式开始发电和向国家电网卖电。微断开关合上三分钟后,一层门厅墙上左边的电表计数由原来的“000”变为“002”。
任凯家屋顶的太阳能电池共12块,并网总容量是3060瓦,设计日发电量为10瓦,所发电量全部上传到国家电网,收购电价为每千瓦时0.4002元。按发10度电来算,每天卖电所得是4块钱。根据任凯的统计,并网当天,他家屋顶的太阳能电池板发电量约为7度,卖电所得为2.8元。
谁都能并网卖电?
提书面申请20日确定
2012年10月24日,任凯在自己的微博“和海一样的新能源”上说,国家电网将召开新闻发布会宣布《国家电网关于大力支持光伏发电并网工作的意见》的文件,“核心是支持光伏并网,简化手续,降低费用。”
2012年10月26日上午,国家电网召开新闻发布会,宣布接受6MW以下分布式光伏发电并网“新政”。“究竟是不是像‘新政’说的那样可以顺利并网?”任凯依然心存疑虑,当天下午,他以电子邮件的形式向国网递交了自家分布式光伏屋顶发电的并网申请。
任凯家屋顶建分布式光伏发电项目,是他创业的第一个项目和市场推广的样板工程,一来试探相关政策各个环节的落实、实施情况,二来为他不久后的创业打头阵试水。
“新政”发布当天的电子邮件申请,在第二天有了回音——国网需要任凯提交书面申请。11月5日,任凯正式向国网北京市顺义区供电局递交并网申请。7天后,国家电网电力研究院和客服部工作人员到他家进行现场项目勘察。这次项目勘察给了他信心,“看来国网对分布式并网是没问题的”。12月5日,任凯提交并网申请23个工作日后,国网批复同意光伏发电全部并网接入。
多长时间回本?
按目前收购价需18年
根据任凯的统计,从1月25日正式并网当天至1月31日,发电量最多的一天约18度,重度雾霾天里每天不到1度。考虑到冬天光照弱,任凯判断“投资回报会加快”。
任凯给这个项目算过一笔细账,“这次我家屋顶的设计和施工走了些弯路,如果没走弯路,成本应该是3万元,按照1块钱的收购电价算,3万块钱8年回本,普通老百姓也能承担。但现在4毛钱一度的话近18年才能收回成本。”
4毛钱一度的收购电价让他的成本收益比大打折扣。“不过,更重要的是因为没拿到发改委的项目核准,不能申请补贴,争取不到每度电1块钱的收购价。”
光伏业界人士最关注的也是收购电价,在他们看来,只有提高收购电价,分布式光伏发电的项目才“有戏”。某公司经理孙先生曾在并网当天就电价问题与国网工作人员展开了讨论,最终结论依然是“希望发改委能调整收电价格”。老孙的“心理价位”也是每度电1块钱。
“任凯家的条件比较特殊,老百姓真想卖电给国家,首先得掏得起这份钱。”邢先生在光伏业从业多年,他的态度比任凯保守得多。“一般的居民在楼房里住,没有这么大的屋顶,要么是这种联排别墅,要么是独栋,何况现在的收电价格还是4毛一度,不划算,咱们自己用电还将近5毛一度呢,除非是大商场的房顶装这个,不然普通市民家真不能指望靠卖电赚钱。”他觉得,这个项目的象征意义似乎大于实际意义,“能并网就是最大的胜利。”
成本多少钱?
4万元建个个人发电厂
2008年,任凯跳槽到现在的光伏行业公司,成为光伏行业的圈里人。2011年5月,任凯首次向国网递交并网申请,受限于当时没有相关政策,未获批复。之后他一直惦记着这事。这才得以在2012年10月26日国网“新政”当天就提交申请。
国网方面的工作效率和态度让任凯大呼“给力”。除了国网内部为此多次召开座谈会制定相关方案外,还有两件事,一是免去了包括电能表在内的1.7万元系统接入费,二是国网安装并网上传电表的时间早于任凯的预期。
相比之下,发改委方面的动作“明显慢了些”。任凯表示,“根据北京市发改委的规定,我首先要交由具备甲级资质的工程咨询机构编制的项目申请报告,一式5份,我咨询过,甲级资质的项目申请报告大约20万一套。还要城市规划、环境评价、土地等审批报告。这些报告全下来估计要50万,而我这个项目都建好才花4万,这不是笑话吗?”现在,任凯的发电项目依然未拿到发改委的项目核准。 |
